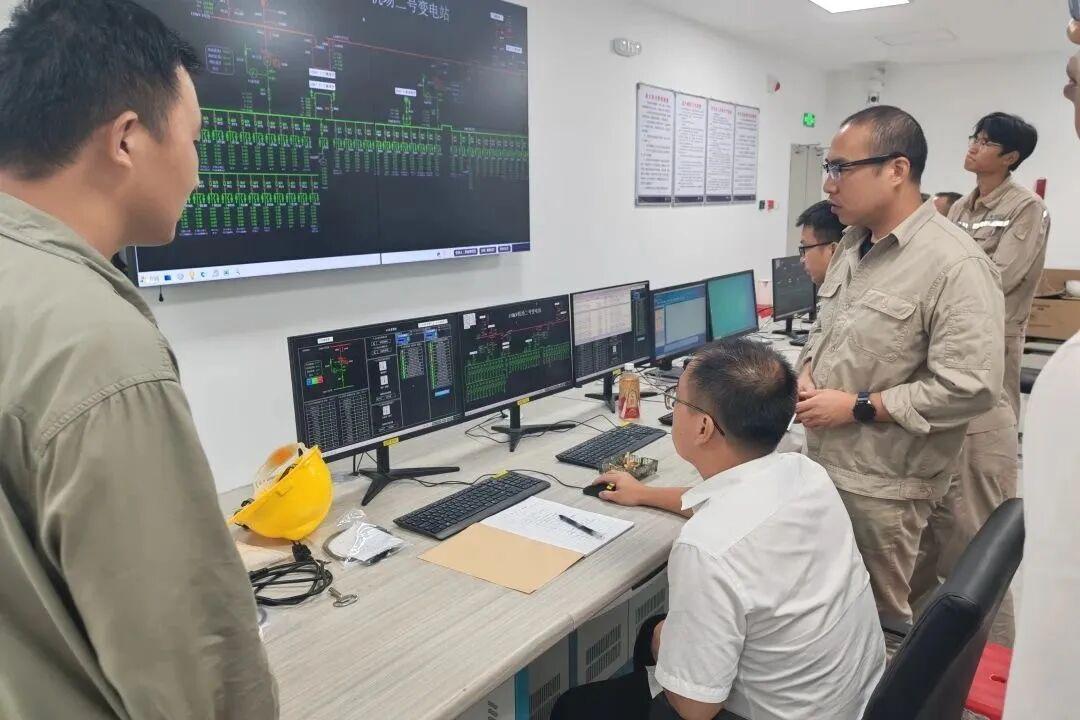

近日,福州长乐国际机场二期工程迎来里程碑式关键节点——110kV机场二号变电站顺利完成双回路启动送电调试工作。

全程安全平稳、一次成功

这一重要成果,标志着这座即将迈入“双楼双跑道”时代的东南沿海航空枢纽,已全面具备支撑年旅客吞吐量3600万人次、货邮吞吐量45万吨的高品质电力保障能力,为2026年工程全面投用筑牢了坚实的电力基础。

面对工期紧、任务重、流程复杂、技术要求高的多重挑战,福州空港会同机场建设公司主动打破传统工作模式,积极联动国网福州供电公司、施工单位等组建“启动送电专项工作组”,构建起“电航协同、多方联动”的高效推进机制。

在为期1个月的攻坚期内,工作组通过线上线下同步推进方案审批、多轮次现场线路勘察与隐患排查、建立问题整改闭环管理台账,高效完成了二号变电站涉网验收的关键任务,为后续送电调试扫清障碍。为确保110kV变电站主变及高压设备冲击试验万无一失,福州空港组建专业运维团队,实行24小时驻站值守与巡检制度,实时监测设备运行参数、排查潜在运行风险。

经过周密筹备与严谨执行,团队分别于7月28日、8月25日顺利完成线路及两台主变电站的冲击试验,并且开展备自投试验,效果全部达标。不仅验证了设备性能的稳定性,更为后续其余单体站的正式投运积累了宝贵经验、奠定了良好基础。此次110kV机场二号变送电成功,不仅是福州长乐国际机场二期工程建设的重要突破,更彰显了“电航协同”的创新智慧。

下一步,福州空港将立足送电成功新起点,聚焦机场运营电力保障需求,进一步细化运维方案、强化技术巡检、提升应急处置能力,为智慧航空枢纽提供更强劲、更可靠的电力支撑,助力构建“海丝”门户立体交通网络,服务区域经济高质量发展。

打印 | 收藏 | 发给好友 【字号
今日热词
更多>>福建今日重点
更多>>国际国内热点
  • 新闻图片
更多>>娱 乐
  • 点击排行
  • 三天
  • 一周
  • 一月
关于我们 | 广告服务 | 网站地图 | 网站公告
国新办发函[2001]232号 闽ICP备案号(闽ICP备05022042号) 互联网新闻信息服务许可证 编号:35120170001 网络文化经营许可证 闽网文〔2019〕3630-217号
信息网络传播视听节目许可(互联网视听节目服务/移动互联网视听节目服务)证号:1310572 广播电视节目制作经营许可证(闽)字第085号
网络出版服务许可证 (署)网出证(闽)字第018号 增值电信业务经营许可证 闽B2-20100029 互联网药品信息服务(闽)-经营性-2015-0001
福建日报报业集团拥有东南网采编人员所创作作品之版权,未经报业集团书面授权,不得转载、摘编或以其他方式使用和传播
职业道德监督、违法和不良信息举报电话:0591-87095403(工作日9:00-12:00、15:00-18:00) 举报邮箱:jubao@fjsen.com 福建省新闻道德委举报电话:0591-87275327
